chinese打屁股国产实践2 I 国产在线一区二区三区四区 I 99r视频 I 午夜国产小视频 I 操操操视频 I 成人精品亚洲人成在线 I 斯维托丽娜 I 欧美午夜性春猛交xxxx张曼玉 I 宝贝下面好紧夹得我好舒服 I 黑人干少妇 I 热久久久 I 国产永久免费高清动作片www I 久久精品一区二区三区四区 I 初尝黑人巨炮波多野结衣183 I 国产麻豆午夜三级精品 I 综合免费视频 I 久久99国产乱子伦精品免费 I 大陆日韩欧美 I 亚洲精品国产免费 I 日本制服丝袜在线观看 I 又大又长粗又爽又黄少妇视频 I 国产精品二区在线观看 I 黄色一级片久久 I 香蕉视频在线观看国产 I 日韩av少妇 I 亚洲国产成人精品久久久国产成人 I 中文字幕一区av I 免费91视频 I 亚洲男人天堂av I 免费观看爱爱视频 I 欧美日本一区二区在线观看 I 91操人 I 97人人模人人爽人人少妇 I 午夜啪啪免费视频 I 亚洲精品30p

首頁 行業資訊

通風天窗廠家如何進行安裝

2020-01-15 11:42:28

通風天窗施工流程及注意事項,根據現場的施工進度安排,提前2~3天將計劃中的材料運輸至現場,以保證工程的順利施工。所有材料運至施工現場后,根據材料的特點進行分類堆放。

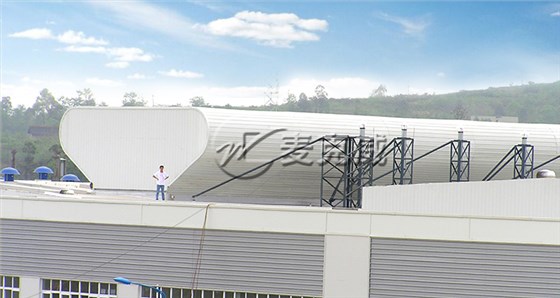

通風天窗廠家

1、圍護板

圍護板為薄鋼板壓制成型,本身具有怕折怕污染的特性,所以其堆放要至于平整的場地上,并使用方木與地面隔離,同時保證板材形成高低堆放,以利于板材中的冷凝水的排放。板材堆放地點要遠離施工現場的鋼材加工范圍,防止鐵屑飛濺不好清除,造成板材表面生銹。

2、骨架

骨架直接堆放在平整的地面上,在骨架與地面之間使用方木進行隔離,防止被泥漿污染。

3、配套附件

工程中所有使用的配件如螺栓、自攻釘、膠泥、硅膠等按照品種規格分類堆放與工地臨時倉庫中,并有專人管理。


二、通風天窗施工方案

在通風天窗安裝前,根據現場的工作面,對相應的軸線、尺寸位置標高等控制點,并進行復測。在每進行下一道工序施工前完成上一道工序的驗收工作。


一、通風天窗骨架安裝

1、由地面安裝工人根據圖紙將所安裝使用的骨架水平運輸至相應的施工區域的地面上;

2、由屋面安裝工人使用手拉葫蘆等工具將骨架垂直運輸至屋面上安裝位置,并使用螺栓臨時固定,并在核對無誤后進行*終固定。

通風天窗廠家


二、通風天窗圍護板安裝

1、圍護板由人工將其有堆放區地面運輸至上料區地面餅分開堆放。搬運時人員間隔距離不大于3M,以防止板材被折斷。

2、運輸方式:

地面:由人工借助兩輪車一塊一塊的搬運。

垂直:因本工程板材過長,無法使用吊車運輸,所以采用人工方法,設置細鋼絲繩,使用套管加繩索將屋面板運輸至屋面。

屋面:由人工一塊一塊的搬運。


根據圖紙要求,在屋頂通風天窗上進行*一塊板的定位、安裝。圍護板應水平。在*一塊正確安裝后,方可進行后續板材的安裝。

通風天窗廠家麥克威擁有自己的安裝隊伍,通風天窗安裝質量保證,處理細節到位,獲得業主好評與肯定。更多關于麥克威天窗的資訊歡迎訪問麥克威網站(m.lifl.cn)或者撥打麥克威天窗電話:028-82630900。
